中國經濟網北京11月22日訊(記者宋雅靜)11月22日9時32分,中核集團旗下中國核電投資控股的漳州核電2號機組首次并網成功,正式向電網送出第一度電。至此,“華龍一號”批量化建設一期工程兩臺機組全部并網發電,為國家能源結構優化、實現“雙碳”目標做出新的貢獻。

并網現場
“華龍一號”作為我國核電走向世界的國家名片,是我國研發設計的具有完整自主知識產權的三代壓水堆核電創(chuàng )新成果。目前“華龍一號”已成為全球在運、在建機組總數最多的第三代核電技術,是當前核電建設的主力堆型,標志著中國核電技術與綜合競爭力躋身世界第一方陣,充分印證了“中國方案”的先進與可靠。
漳州核電2號機組于2020年9月4日開工建設,歷經土建工程、設備安裝、系統調試等過程,于2025年10月11日裝載核燃料,2025年11月3日反應堆首次臨界。

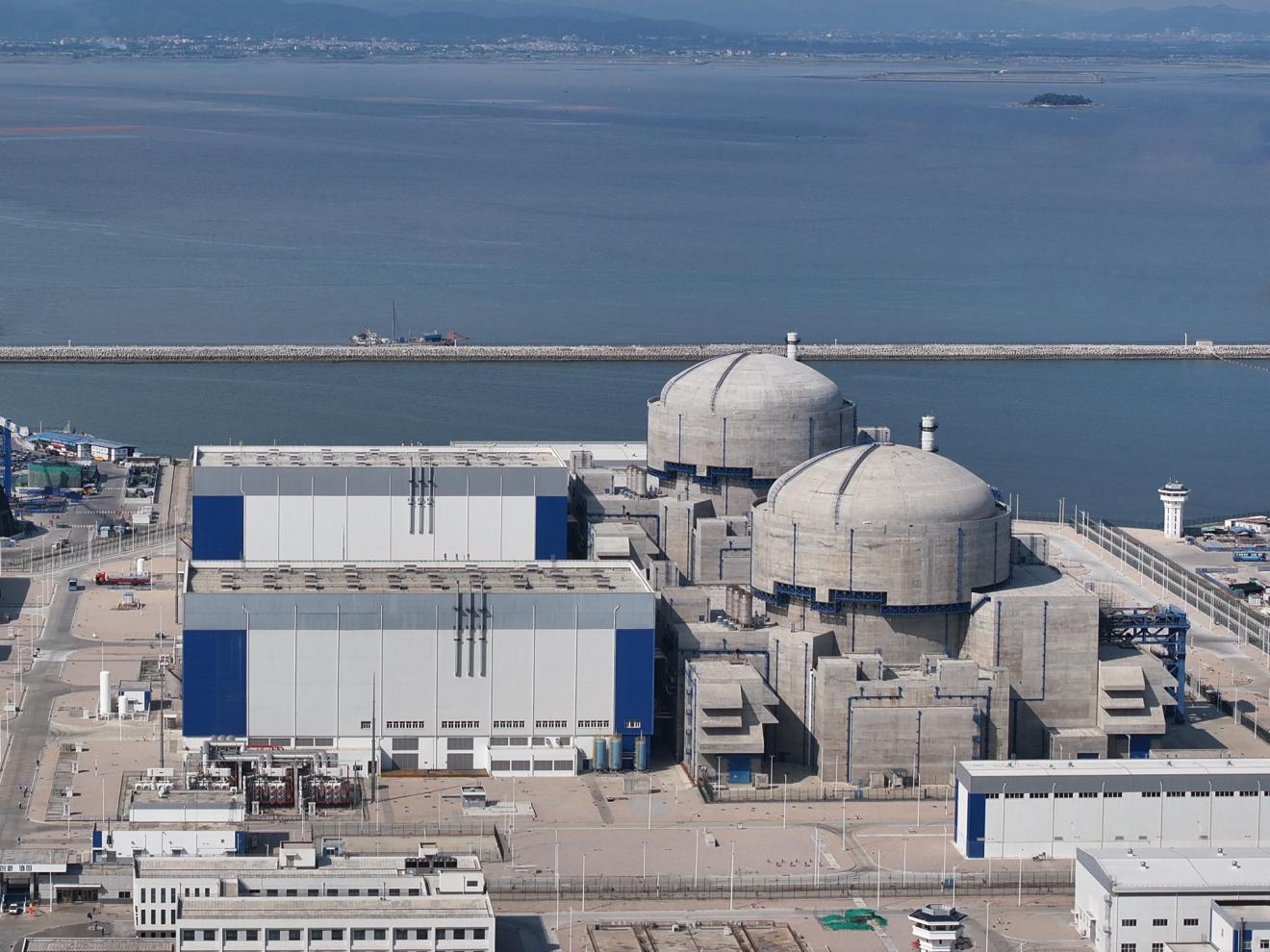

漳州核電1、2號機組航拍圖
漳州核電2號機組首次并網發電后,經現場確認,機組狀態良好,各項技術指標均符合設計標準。后續,機組將按計劃開展系列試驗,進一步驗證機組性能,確保滿足商業運行條件。
漳州核電是“華龍一號”批量化建設的始發地,也是目前全球最大的“華龍一號”核電基地,規劃建設6臺“華龍一號”核電機組?;厝娼ǔ珊?,預計每年可提供超600億度的清潔電能,據估算將可以滿足福建南部地區廈門市、漳州市用電總和的75%,能夠有效改善福建省“北電南送”的電力格局。
截至目前,漳州核電1號機組已安全穩定發電超88億度,2號機組預計在年內投入商運,3、4號機組處于土建安裝階段,5、6號機組正在扎實推進前期工作。作為“十四五”期間投產的重點項目,漳州核電1、2號機組投產后,年發電量預計可達200億度,可減少二氧化碳排放約1600萬噸,相當于每年減少標準煤消耗超600萬噸。
